Le projet Vallabrix

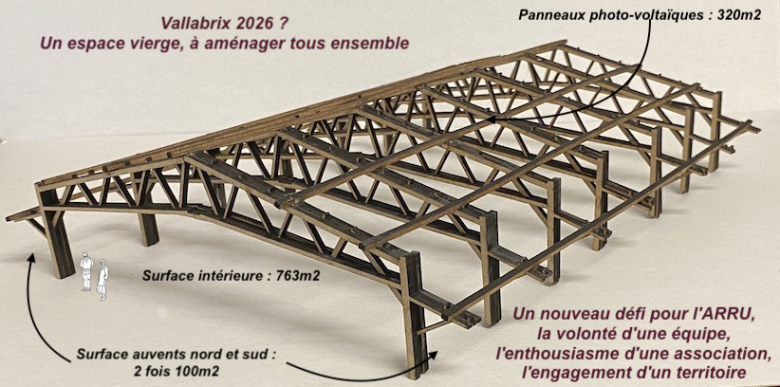

image Vallabrix_maquette.png (0.6MB)
Eté 2025 Phase 1
Mobilisation des partenaires institutionnels (financeurs, collectivités) et associatifs

Contact avec l'architecte et premières estimations chiffrées globales.
Recherche et validation du foncier avec la commune de Vallabrix.
Automne 2025 Phase 2
Signature du bail emphytéotique avec la commune
Réalisation de l'étude de faisabilité en interne
Intervention géomètre pour parcelle
Plans architecturaux et premières ébauches d'aménagements
Intervention de bureau d'étude pour étude de sol et d'assainissement
Rencontre avec financeurs et partenaires (Banque, ADEME, Région, Département, Leader, CCPU, SICTOMU) pour validation préalable des soutiens et organisation des dépôts de dossiers de financement
Hiver 2025-2026 Phase 3
Dépôt de permis de construire
Mobilisation de partenaires pour les futurs partenariats présentés dans l'étude de faisabilité (chantier d'insertion, réseau de la coopération, Sictomu)
Dépôt des dossiers de financement (Région, Leader, ADEME)
Printemps 2026 Phase 4
Sollicitation des entreprises pour devis précis et premier calendrier de travaux
Eventuellement : Emprunt citoyen pour l'amorce des travaux
Etablissement d'un rétroplanning pour l'année (continuité des activités et travaux)
Obtention du permis de construire et premières réponses des financeurs (Région, Leader, Gard)
Réponse financement Ademe
Dépôt de dossier pour le crédit bancaire
Signature avec l'architecte pour la maitrise d'ouvrage

Travaux de terrassement, de raccordement et d'assainissement
Début du gros œuvre (fondations, dallage, murets, clôtures)
Commande des matériaux pour aménagements (réemploi et neufs menuiseries, placo, électricité, sanitaires)

Eté 2026 Phase 5
Fin du gros œuvre (fondations, dallage, murets)
Pose charpente, toiture, plancher + panneaux photovoltaïques CITRE
Début des travaux d'électricité et plomberie

Automne 2026 Phase 6
Début des chantiers d'aménagements (chantier participatif éventuellement) et d'isolation
Travaux d'électricité et plomberie
Commandes des équipements
Signature des conventions de partenariat avec le chantier d'insertion et Sictomu (syndicat mixte en charge de la gestion des déchets)
Hiver 2026-2027 Phase 7
Fin des chantiers d'aménagements (chantier participatif éventuellement) et d'isolation
Fin des travaux d'électricité et plomberie
Finitions
Intervention du bureau de contrôle et de sécurité
Livraison du chantier par l'architecte
Recrutement de valoristes pour l'ouverture du nouveau lieu
Déménagement

Au plus tard Mars 2027

Inauguration et ouverture au public
Début du remboursement du crédit bancaire
Au plus tard 2028 remboursements des avances (solde) par les financeurs (Région/Ademe/Leader)
